Динамика строительства ЖК «Космическая гавань» на 28.03.2016 г.

Краткая справка по проведенным за неделю работам

Корпус № 2
                                                    Устройство наружных стен
Начаты работы по кладке стен входных групп
                                                        Внутренние перегородки
Завершены работы по устройству внутренних перегородок на секции № 4
Начаты работы по секции № 4 ; № 5 и № 6  по устройству «маячных» рядов в квартирах, для обозначения перегородок.

                             Установка оконных конструкций

Выполнены работы по остеклению на секции № 6

                                        Инженерные системы
Выполнены работы по установке запорной арматуры в квартирах на стояках горячего и холодного водоснабжения по секциям  № 1 ; № 2 и № 3
Выполнены работы по монтажу радиаторов отопления на секции № 4

[CENTER]Монтаж лифтового оборудования -    65 %[/CENTER]
Выполнены  работы  по монтажу дверей шахт лифтов на секции № 4

                                                                     Корпус № 3
Выполнены работы предприятием ГУП МО «МОБТИ по обмеру площадей квартир и мест общего пользования, для составления технического  паспорта объекта и последующей регистрации в реестре жилищного фонда.

                                        Отделочные работы

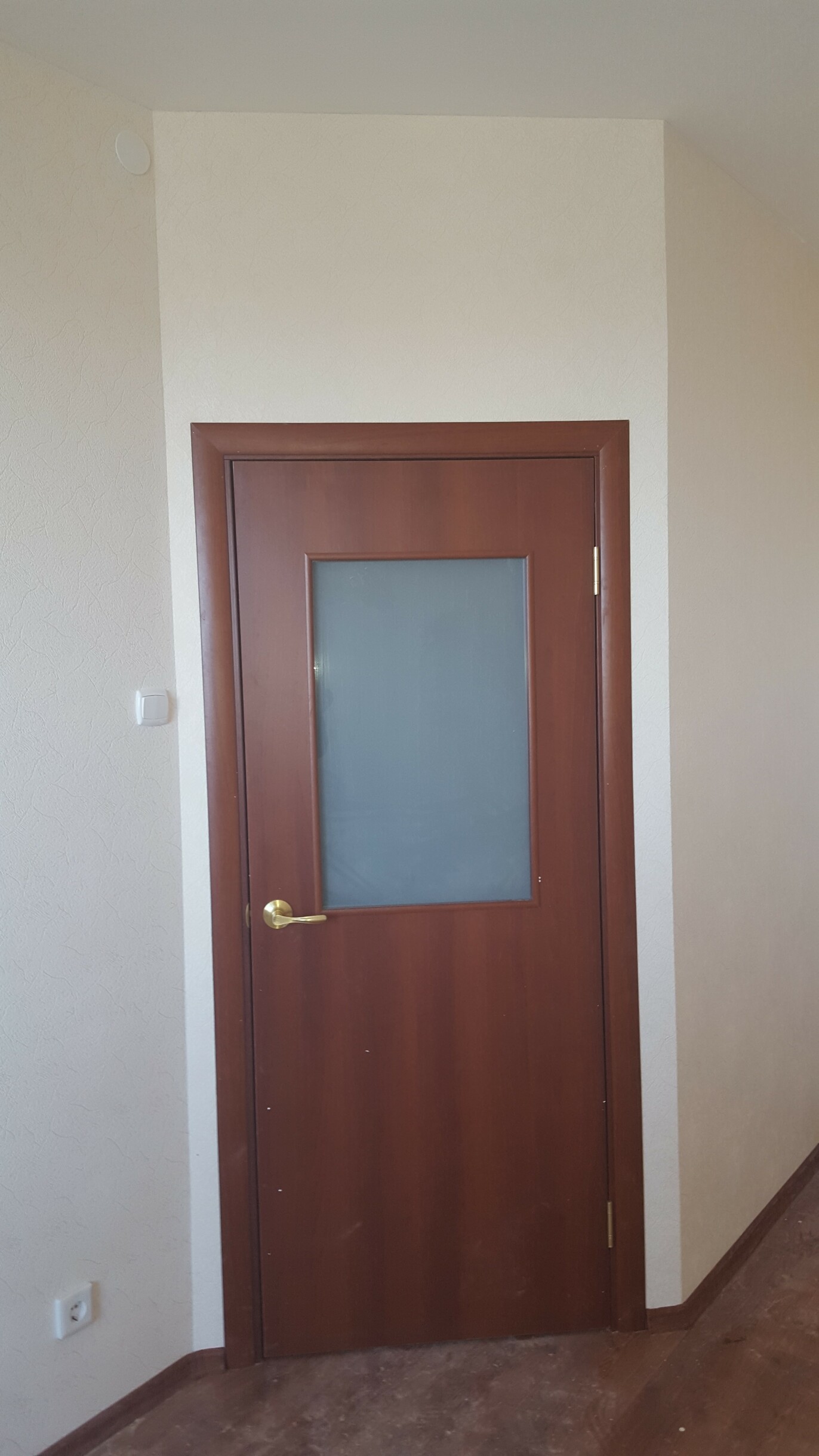

Начаты работы по установке дверной столярки в муниципальных квартирах

[CENTER]Инженерные системы[/CENTER]
Выполнены работы по изоляции труб холодного и горячего водоснабжения в цокольном этаже.

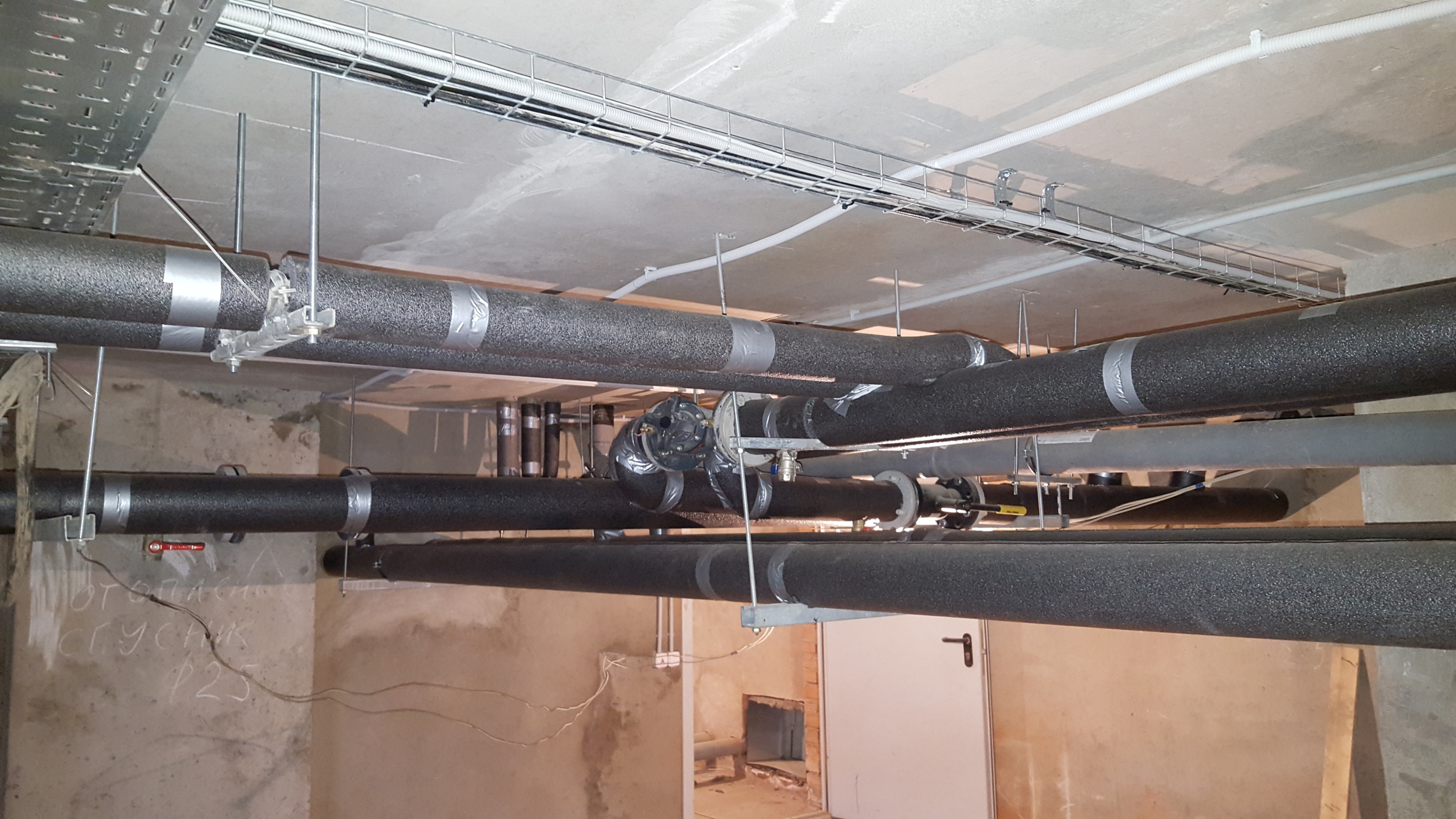

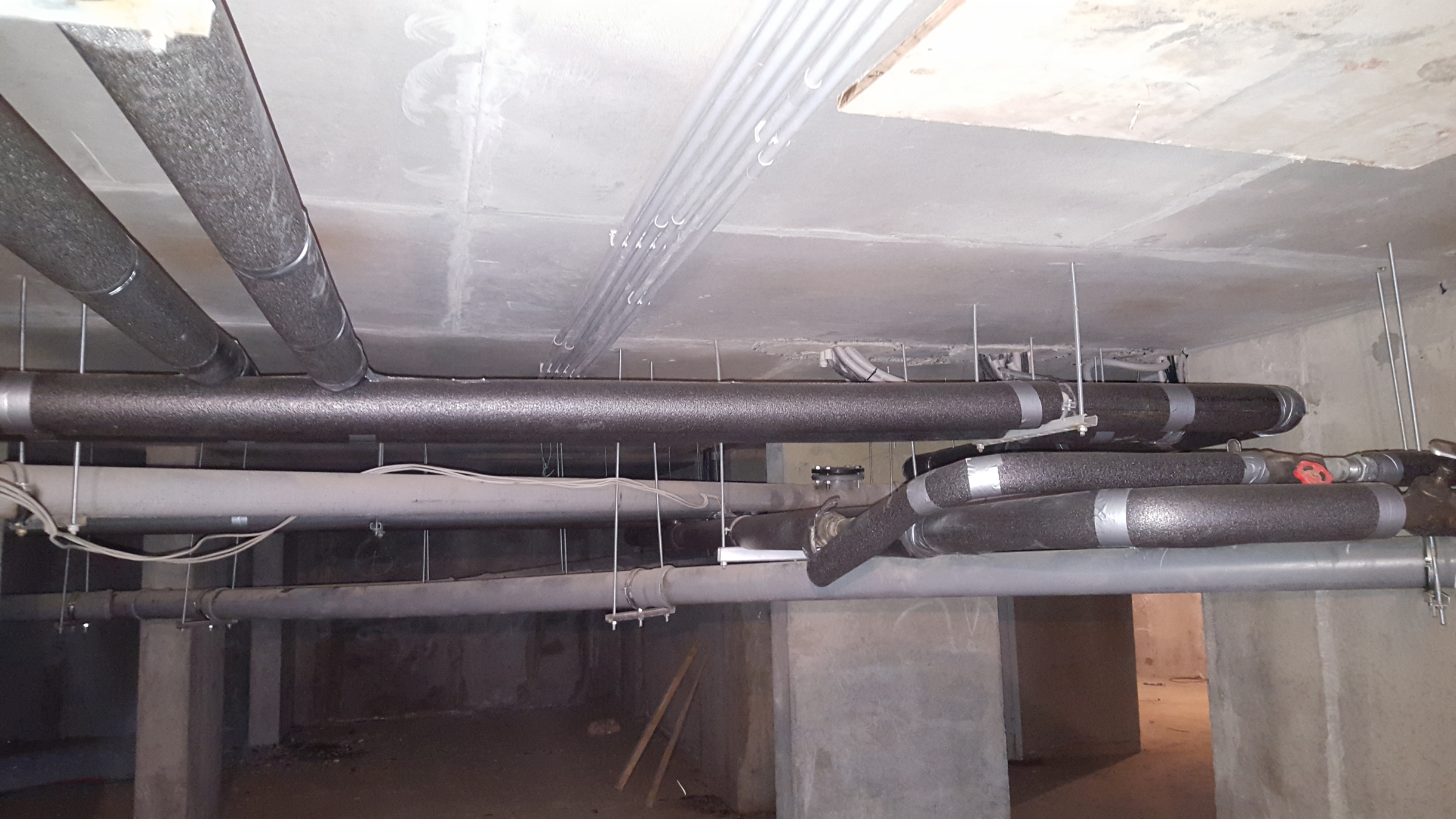

            Монтаж вентиляционных  систем дымоудаления и притока – 95 %
Выполнены работы  по монтажу пожарной сигнализации – 100 %
Начаты работы по пусконаладке системы пожарной сигнализации.
Выполнены   работы по отделке лифтовых шахт.
Выполнены работы по промывке, дезинфекции систем горячего и холодного водоснабжения. Получено лабораторное заключение о пригодности систем водоснабжения в бытовых целях.

                                                                     Корпус № 4
Выполнены работы по остеклению лоджий в полном объеме.
Выполнены работы по устройству маячных рядов  в полном объеме

                                        Отделочные работы
Выполнены работы по штукатурке стен на 14-17 этажах .
Выполнены работы по отделке стен и потолков в машинных отделениях лифтов
Начаты работы по герметизации швов и отделке торцов плит перекрытий на фасаде здания.

[CENTER]Инженерные системы[/CENTER]
Осуществлена подача воды на квартиры по холодному и горячему водоснабжению по постоянной схеме,  для технических нужд и испытания систем.
Выполнены работы по установке  квартирных счетчиков учета электроэергии.
Начаты работы по монтажу системы коммерческого учета электроэнергии
Ведутся работы по монтажу противопожарной сигнализации.

Детальная справка по проведенным за неделю работам.
                                                                     Корпус № 2
1.      Устройство  монолитного железобетонного каркаса  – 100 %
2.      Устройство кровли --------------------------------------------------100 %
                                                    Устройство наружных стен
Завершены работы по устройству наружных стен.
Начаты работы по кладке стен входных групп
                                                        Внутренние перегородки

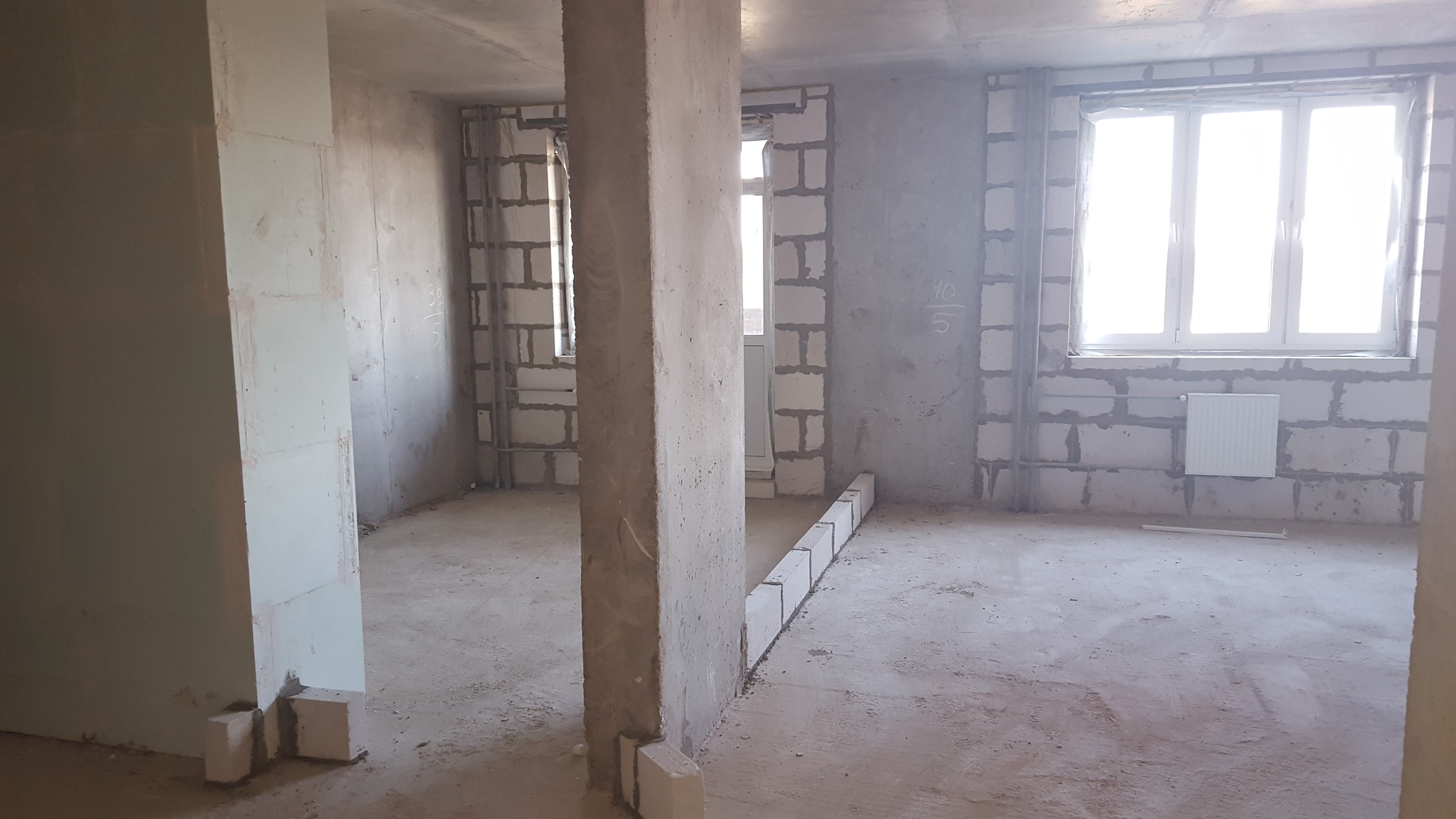

Устройство внутренних перегородок секции № 1 ; 2 ; 3 ; 5 ; 6- 100 %
Завершены работы по устройству внутренних перегородок на секции № 4
Начаты работы по секции № 4 ; № 5 и № 6  по устройству «маячных» рядов в квартирах, для обозначения перегородок.
Выполнены работы по устройству «маячных» рядов  в квартирах на секции № 1 ; № 2 ; № 3
Выполнены работы по закладке технологических проемов между секциями № 1 и № 2;    №2- № 3.
Выполнены работы по закладке технологических проемов между секциями № 3 и № 4

                             Установка оконных конструкций

Установка оконных конструкций секция №1- № 3 –  100 %
Установка оконных конструкций секции №4 - № 6 –  90 %
Ведутся работы по остеклению секций № 4-
Выполнены работы по установке оконных конструкций  на секции № 5.
Выполнены работы по остеклению на секции № 6
Выполнены работы  по  витражному остеклению лоджий в квартирах верхних этажей по секциям № 1; № 2 ; № 3
Начаты работы по остеклению лоджий 1-го этажа на секции № 4.
Выполнены работы по остеклению 1-го этажа на секции № 4.
Ведутся работы по остеклению 13-го и 14-го этажа секции № 4
Начаты работы по остеклению 13-го и 14-го этажей на секции №6
Выполнены работы по остеклению 1-го этажа на секции № 6

                                    Устройство остекления лоджий
Установка оконных конструкций секция №1 –  № 3----- 100 %

                                        Отделочные работы

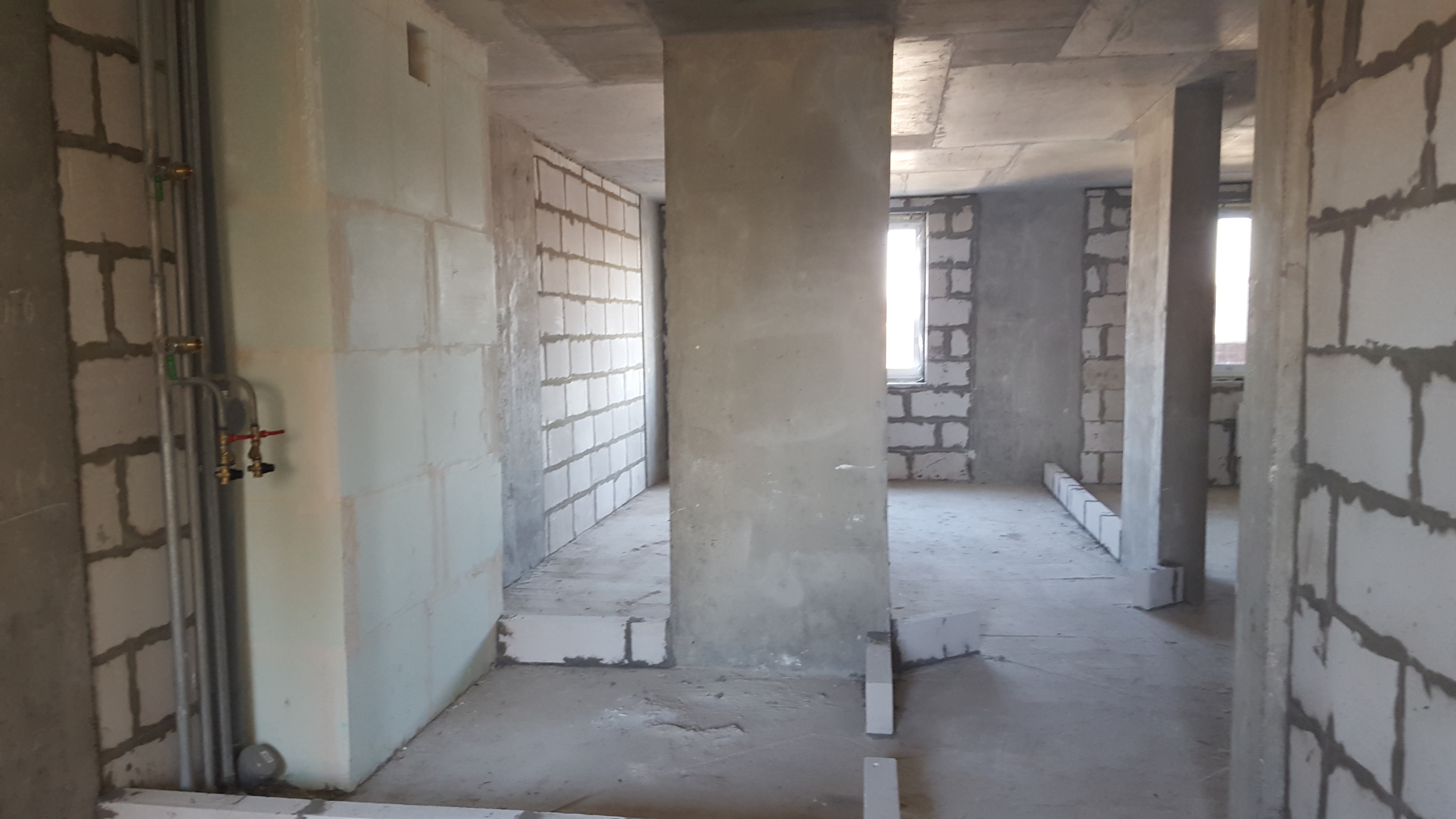

Устройство полов –  45 %
Выполнены работы по устройству полов из плитки на секциях № 1 и № 2
Ведутся работы по устройству полов из плитки на секции № 3
Ведутся работы по устройству полов из плитки на секции № 3
Подготовка стен и потолков под окраску – 40 %
Ведутся работы по подготовке стен и потолков на секциях № 1 и № 2
Ведутся работы по подготовке стен и потолков под покраску на секции № 3
Установка дверной столярки- 60 %
Выполнены работы в полном объеме на секциях № 1, № 2 и № 3

                                        Инженерные системы
Устройство горизонтальной разводки системы отопления в цокольной части здания без запорной арматуры- 100%
Устройство горизонтальной разводки систем ГВС и ХВС в цокольной части здания без запорной арматуры- 100 %
Устройство горизонтальной разводки ливневой канализации – 100 %
Монтаж вертикальных стояков систем ГВС и ХВС , бытовой и ливневой канализации  -                                100%
Выполнены работы по гидро-механическому монтажу пожарного водопровода и установкой пожарных шкафов с запорной арматурой на секциях № 1 ; № 2 и № 3
Выполнены работы по установке запорной арматуры в квартирах на стояках горячего и холодного водоснабжения по секциям  № 1 ; № 2 и № 3
Монтаж вентиляционных  систем дымоудаления и притока – 90 %
Устройство внутреннего электроснабжения  ------------------------- 45 %

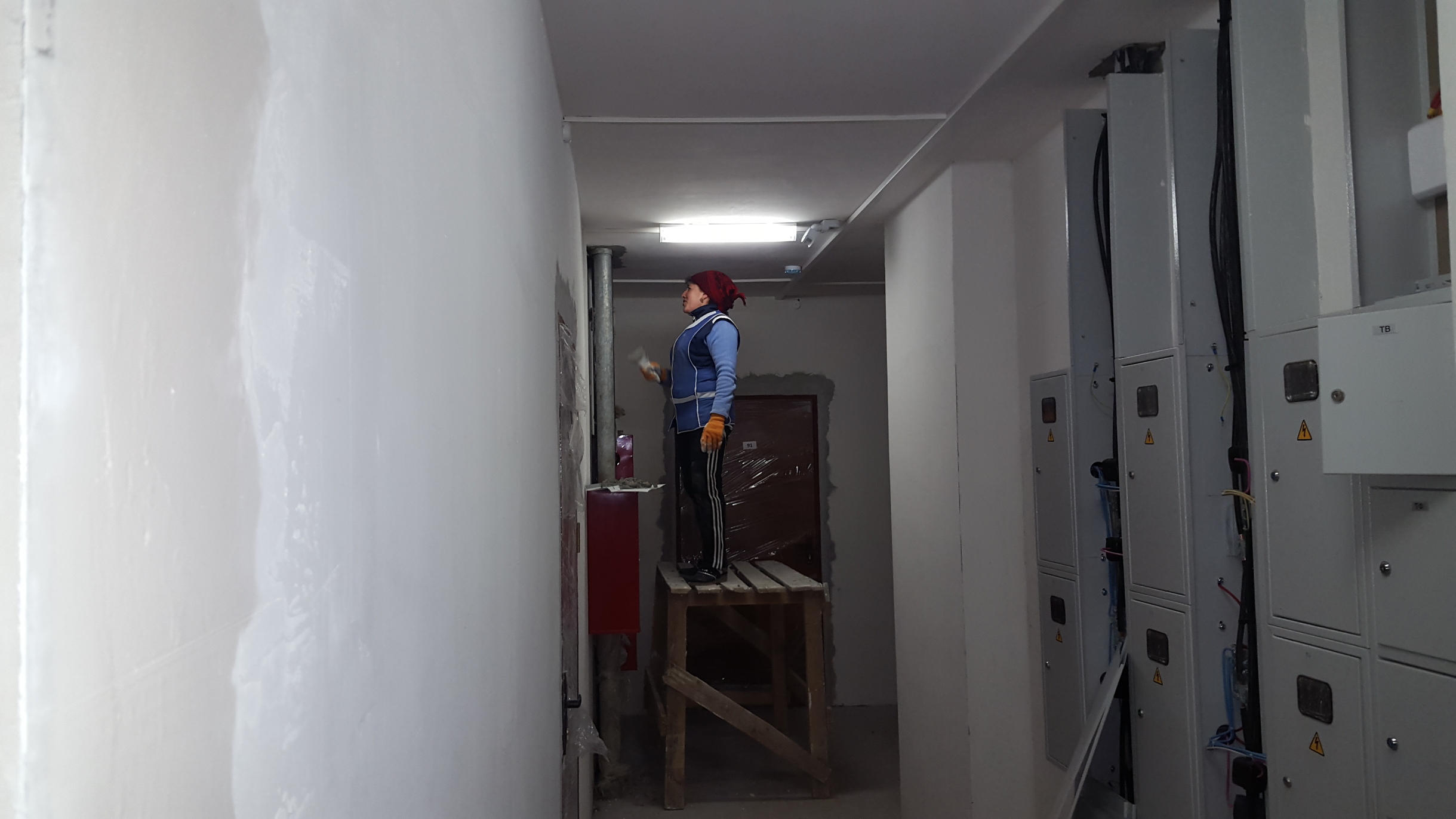

Выполнены работы по установке светильников на секции № 1
Выполнены работы по установке светильников на секции № 2
Выполнены работы по установке светильников на секции № 3
Включено освещение по местам общего пользования по секциям № 1 и № 2 в тестовом режиме.
Включено освещение в тестовом режиме по местам общего пользования по секции № 3

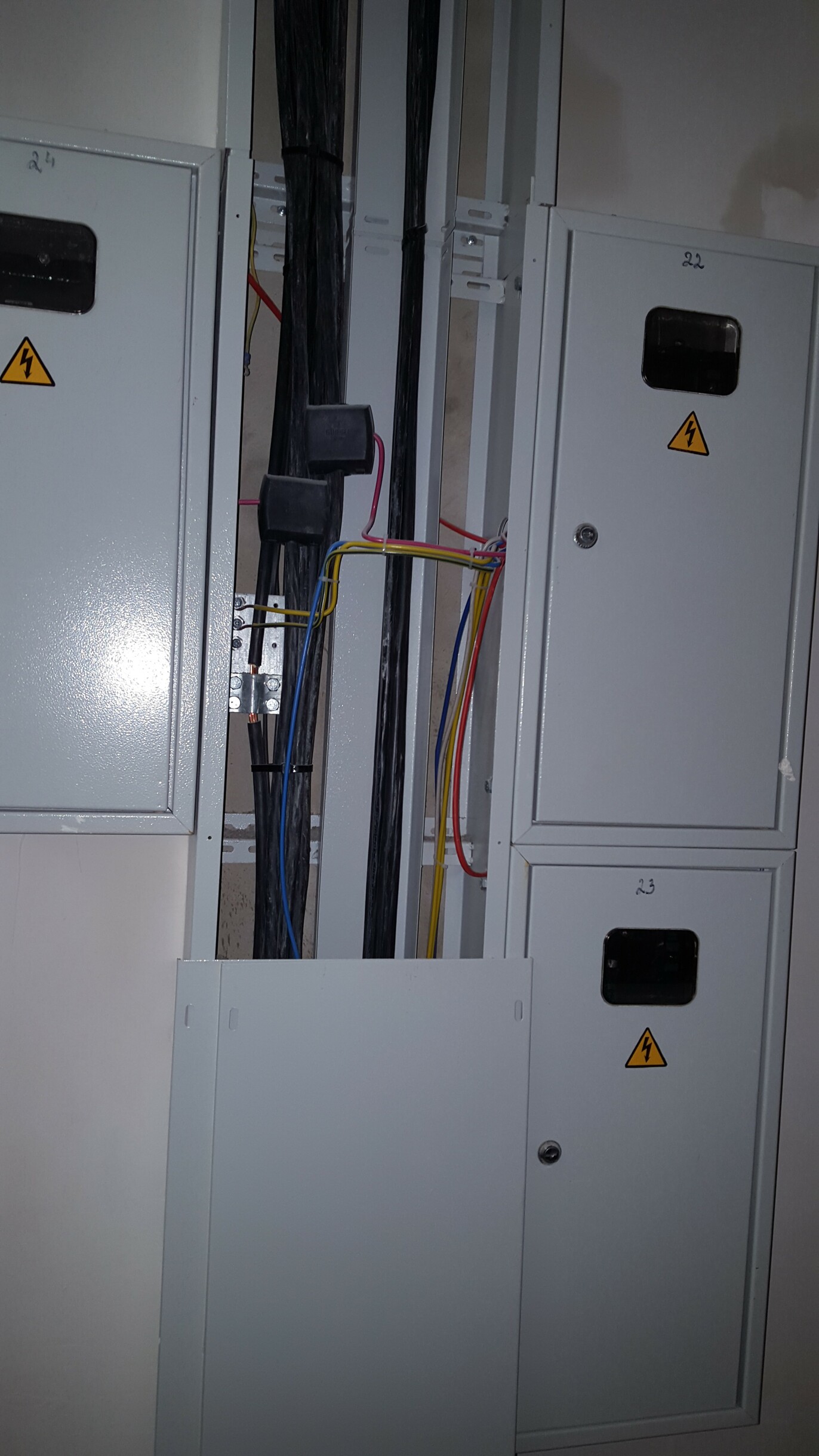

Выполнены работы по прокладке кабельных линий по этажам на секциях № 1- № 2
Ведутся  работы по прокладке кабельных линий по этажам на секции № 3
Ведутся работы  по монтажу системы противопожарной сигнализации на секции № 1.
Ведутся  работы по монтажу системы противопожарной сигнализации на секции № 2
Начаты работы по монтажу противопожарной сигнализации на секции № 3
Выполнены работы по монтажу радиаторов отопления на секции № 5 и № 6
Выполнены работы по монтажу радиаторов отопления на секции № 4
Монтаж  системы отопления -------------------------------------------- 75 %
( Подано отопление на секции № 1 и № 2)
08.02 2016 подано отопление в штатном режиме на секцию № 3

                     Монтаж лифтового оборудования -    65 %
Выполнены работы по монтажу лебедок на грузовых  лифтах секции № 4 и № 5
Выполнены работы по установке дверей и обрамлений порталов на секциях № 1 и № 2.
Ведутся  работы по установке дверей в шахтах лифтов на секции   № 4, и № 5.
Закончены работы по установке дверей шахт лифтов на секции № 3.
Выполнены работы по установке обрамлений порталов на секции № 3.
Приступили к отделке шахт лифтов и пуско-наладочным работам по лифтам на секции № 1 и № 2.
Выполнены работы по монтажу дверей шахт  пассажирских лифтов на секции № 5 и     № 6
 Выполнены  работы  по монтажу дверей шахт лифтов на секции № 4

                                                                     Корпус № 3
1.      Устройство  монолитного железобетонного каркаса  – 100 %
2.      Устройство кровли --------------------------------------------------100 %                                                                                                         Устройство наружных стен ---------------------------------------- 100 %
Устройство внутренних перегородок ------------------------------- 100 %
Установка оконных конструкций ---------------------------------------- 100 %
Устройство остекления лоджий-------------------------------------------100 %
Ведутся работы по секции № 1 и № 2 по устройству «маячных» рядов в квартирах, для обозначения перегородок.
Выполнены работы по устройству «маячных» рядов 10-й – 17-й этажи.
Закончены работы по устройству маячных рядов в квартирах в полном объеме.
Выполнены работы предприятием ГУП МО «МОБТИ по обмеру площадей квартир и мест общего пользования, для составления технического  паспорта объекта и последующей регистрации в реестре жилищного фонда.
Выполнены работы по закладке технологических проемов между секциями.

                                        Отделочные работы
Устройство полов –  80 %
Выполнены работы по устройству полов из плитки на секции № 2.
Ведутся работы по устройству полов из плитки на секции № 1
Подготовка стен и потолков под окраску – 70 %
Установка дверной столярки- 90 %
Ведутся работы по наклейке обоев в муниципальных квартирах.
Начаты работы по устройству полов в муниципальных квартирах из ламината
Начаты работы по установке дверной столярки в муниципальных квартирах
                                        Инженерные системы

Устройство горизонтальной разводки системы отопления в цокольной части здания без запорной арматуры- 100%
Устройство горизонтальной разводки систем ГВС и ХВС в цокольной части здания без запорной арматуры- 100 %
Устройство горизонтальной разводки ливневой канализации – 100 %
Монтаж вертикальных стояков систем ГВС и ХВС , бытовой и ливневой канализации  -                                100%
Выполнены работы по гидро-механическому монтажу пожарного водопровода и установкой пожарных шкафов с запорной арматурой на секциях № 1 ; № 2
Выполнены работы по монтажу теплоизоляции труб холодного и горячего водоснабжения в квартирах.
Выполнены работы по изоляции труб холодного и горячего водоснабжения в цокольном этаже.
Монтаж вентиляционных  систем дымоудаления и притока – 95 %
Устройство внутреннего электроснабжения  ------------------------- 95 %
Выполнены работы по монтажу системы освещения- 100 %
Выполнен монтаж системы учета  электроэнергии, ведутся пусконаладочные работы.

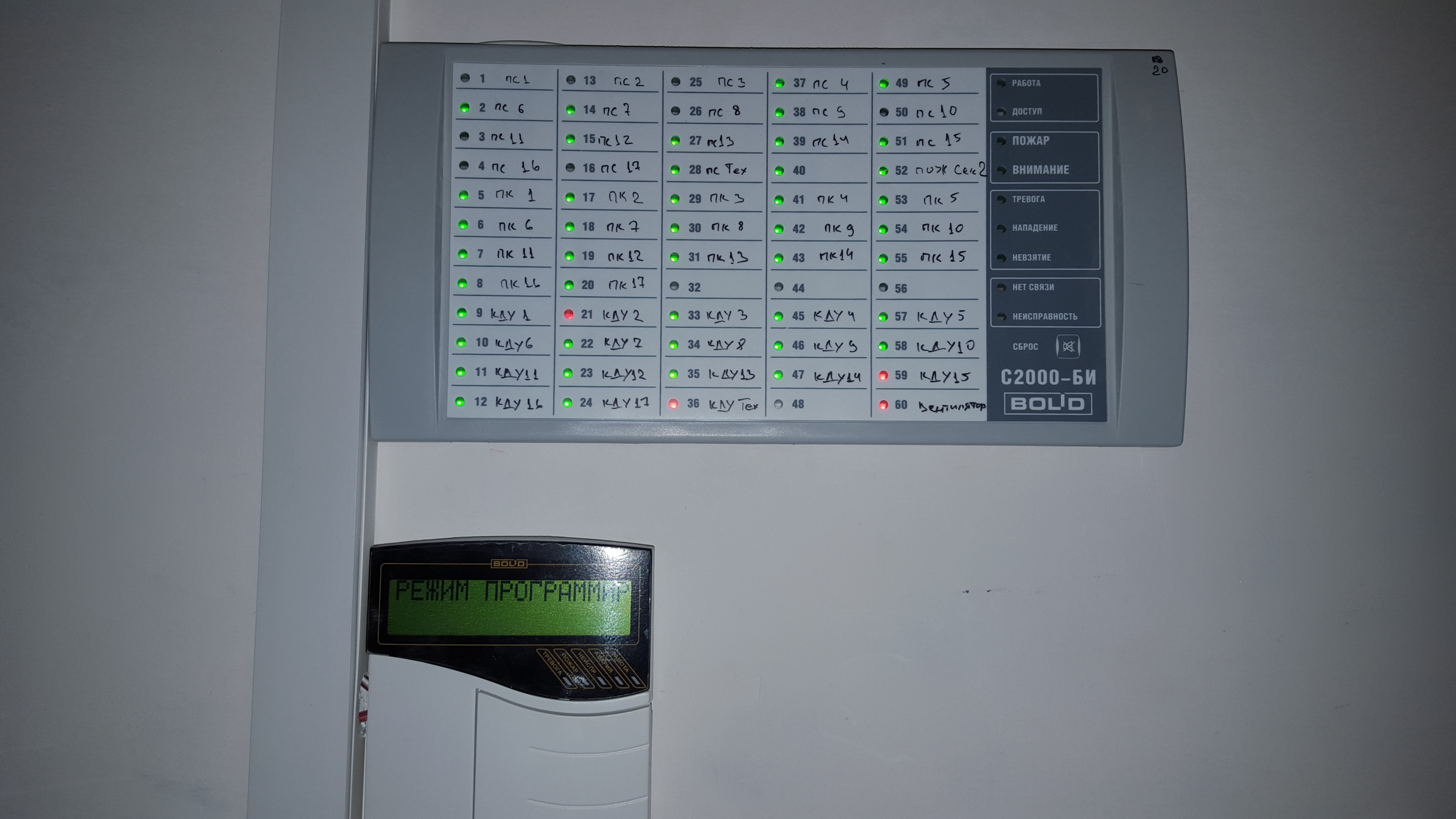

Выполнены работы  по монтажу пожарной сигнализации – 100 %
Начаты работы по пусконаладке системы пожарной сигнализации.
Выполнены работы по монтажу кабельных линий системы телевидения и домофонной связи.
Осуществлен запуск системы отопления в штатном режиме.
Монтаж лифтового оборудования -    100 %
  Выполнены   работы по отделке лифтовых шахт.
 Приступили к пусконаладочным работам по лифтовому оборудованию

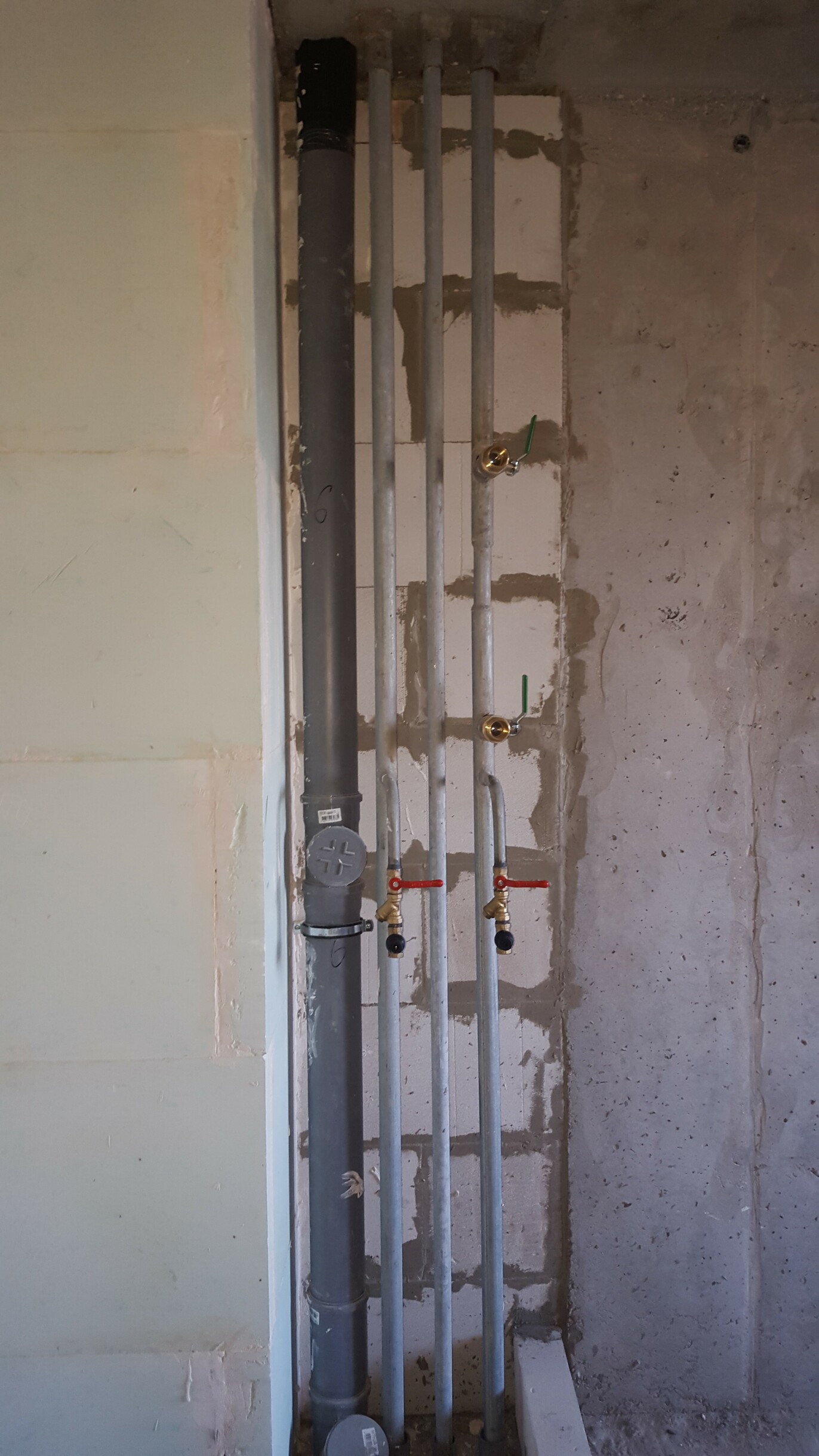

Выполнены работы по установке запорной арматуры по квартирам на системах холодного и горячего водоснабжения.
Осуществлена подача воды на квартиры по холодному и горячему водоснабжению по постоянной схеме,  для технических нужд и испытания систем.
Проведены испытания систем холодного и горячего водоснабжения.
Начаты работы по подготовке систем горячего и холодного водоснабжения к промывке, дезинфекции и получения лабораторного заключения о пригодности использования воды в бытовых целях.
Выполнены работы по промывке, дезинфекции систем горячего и холодного водоснабжения. Получено лабораторное заключение о пригодности систем водоснабжения в бытовых целях.

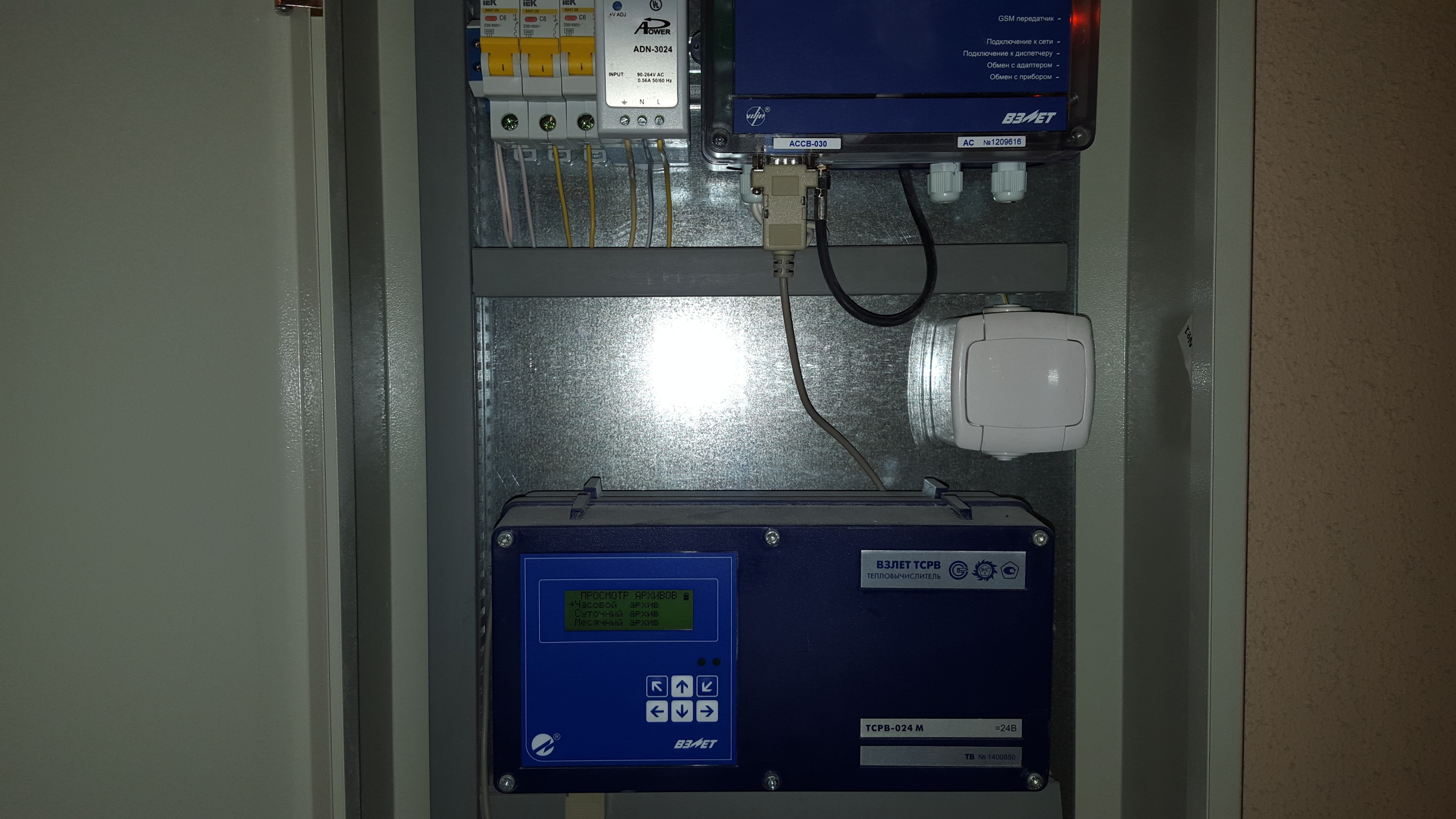

Выполнен монтаж щитов управления клапанами дымоудаления и подпора воздуха, противопожарных датчиков по секции № 1

                                                                     Корпус № 4
1.      Устройство  монолитного железобетонного каркаса  – 100 %
Выполнены монолитные конструкции входов в здание и пандусов для маломобильных групп населения.
2.      Устройство кровли --------------------------------------------------100 %                                                                                                         Устройство наружных стен ---------------------------------------- 100 %
Устройство внутренних перегородок ------------------------------- 100 %
Выполнены работы по установке оконных конструкций   -------- 100 %
Устройство остекления лоджий------------------------------------------- 100 %.
Выполнены работы по остеклению лоджий в полном объеме.
Ведутся  работы по секции № 1 и № 2 по устройству «маячных» рядов в квартирах, для обозначения перегородок.
Выполнены работы по устройству маячных рядов  в полном объеме

                                        Отделочные работы
Устройство полов –  60 %
Ведутся работы по устройству полов из керамической плитки
Подготовка стен и потолков под окраску – 60 %
Выполнены работы по штукатурке стен на 14-17 этажах .
Выполнены работы по отделке стен и потолков в машинных отделениях лифтов
Установка дверной столярки- 90 %
Выполнены работы по установке входных дверей в квартиры на обеих секциях и дверных блоков в местах общего пользования по секции № 2 и № 1
Начаты работы по герметизации швов и отделке торцов плит перекрытий на фасаде здания.

[CENTER]Инженерные системы[/CENTER]

Устройство горизонтальной разводки системы отопления в цокольной части здания без запорной арматуры- 100%
Устройство горизонтальной разводки систем ГВС и ХВС в цокольной части здания без запорной арматуры- 100 %
Устройство горизонтальной разводки ливневой канализации – 100 %
Монтаж вертикальных стояков систем ГВС и ХВС , бытовой и ливневой канализации  -                                100%
Выполнены работы по установке запорной арматуры в квартирах на системах горячего и холодного водоснабжения.
Осуществлена подача воды на квартиры по холодному и горячему водоснабжению по постоянной схеме,  для технических нужд и испытания систем.
Монтаж вентиляционных  систем дымоудаления и притока – 90 %
Устройство внутреннего электроснабжения  ------------------------- 60 %
Выполнены работы по расключению кабельных линий электроснабжения на этажных электрощитах.
Начаты работы по монтажу системы учета электроэнергии.

Выполнены работы по установке  квартирных счетчиков учета электроэергии.
Начаты работы по монтажу системы коммерческого учета электроэнергии
Закончены работы по монтажу светильников в местах общего пользования.
Закончены работы по прокладке кабельных линий по этажам на секциях № 1- № 2
Выполнены работы по монтажу квартирных электрощитов.
Ведутся работы по монтажу противопожарной сигнализации.
Монтаж  системы отопления -------------------------------------------- 100 %
Выполнены работы по обеспечению теплового контура, для осуществления запуска отопления в штатном режиме 12.02.16
Осуществлен запуск тепла на узел учета.
15.02.16-  осуществлен запуск системы отопления по корпусу в штатном режиме.
Монтаж лифтового оборудования -    100 %
Выполнены работы по установке обрамлений шахтных дверей.
Ведутся  работы по отделке лифтовых шахт и подготовке к пуско-наладочным работам.
